Pytanie wraca przy każdej pracy betonowej wykonywanej systemem gospodarczym: fundamencie pod altanę, schodach, płycie tarasu, posadzce w garażu, słupkach ogrodzenia. Mieszać samemu czy zamówić?
Odpowiedź „przy małych ilościach betoniarka” jest prawdziwa, ale próg przebiega niżej, niż większość osób zakłada — a decydują o tym nie tylko pieniądze.
Ile to naprawdę pracy
Zacznijmy od liczby, którą warto sobie uświadomić przed decyzją.

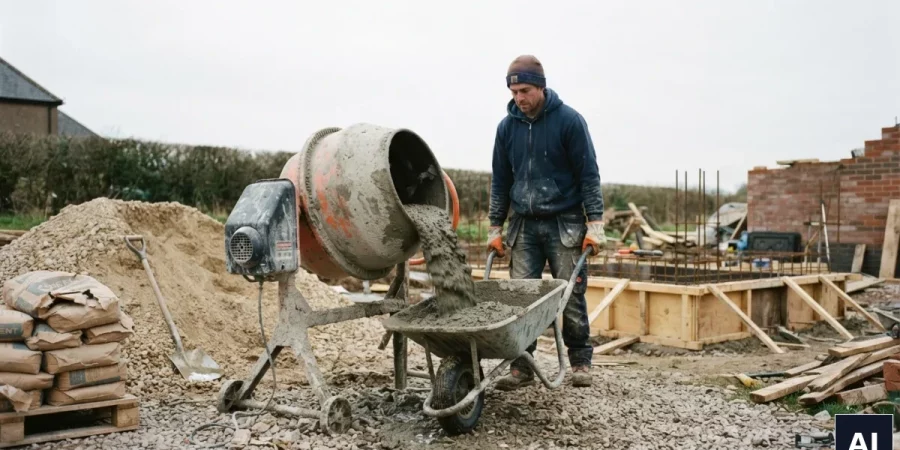

Betoniarka wolnospadowa o pojemności 140 litrów daje w jednym zarobie około 90–100 litrów gotowej mieszanki, czyli mniej niż jedną dziesiątą metra sześciennego. Cykl — załadowanie kruszywa, cementu i wody, mieszanie, wyładowanie, przewiezienie taczką — trwa realnie od pięciu do ośmiu minut przy sprawnej pracy dwóch osób.
Z tego wynika prosta arytmetyka:
1 m³ — około 11 zarobów, czyli 1–1,5 godziny pracy. Do zrobienia.
3 m³ — około 33 zaroby, 3–4 godziny ciągłego mieszania i wożenia. Dzień pracy dwóch osób z przerwami.
6 m³ — około 66 zarobów, 6–8 godzin. Praktycznie cały dzień trzech osób, bez przerw.
10 m³ — ponad 100 zarobów. Dwa dni, i to tylko jeśli wszystko idzie sprawnie.
Do tego trzeba doliczyć czas na przygotowanie: nawiezienie i składowanie kruszywa oraz cementu, zorganizowanie wody i zasilania, przygotowanie miejsca pod betoniarkę i drogi przejazdu taczką.
Problem, który nie jest kwestią czasu
Przy pracach konstrukcyjnych pojawia się kwestia ważniejsza od wysiłku: powtarzalność.
Beton mieszany na budowie jest tak dobry, jak dokładność odmierzania składników. W praktyce po dziesiątym zarobie proporcje zaczynają płynąć, a woda dodawana „żeby lepiej się mieszało” obniża wytrzymałość gwałtownie — każdy dodatkowy litr wody na zarób to realna strata parametrów.
Dochodzi do tego kwestia przerw roboczych. Beton wylewany porcjami przez osiem godzin ma szwy między warstwami, bo wcześniejsza porcja zdążyła związać. Przy fundamencie czy płycie to płaszczyzny osłabienia, w których konstrukcja pęka.
Beton z węzła ma deklarowaną klasę, jednorodny skład i dokumenty — a przy elementach konstrukcyjnych, których nie da się poprawić po fakcie, jest to argument o innej wadze niż cena.
Kiedy betoniarka wygrywa
Mimo powyższego jest sporo prac, przy których mieszanie na miejscu jest rozwiązaniem lepszym.
Małe ilości rozłożone w czasie. Osadzanie słupków ogrodzenia, fundamenty pod altanę, obrzeża, drobne naprawy. Zamawianie gruszki po pół metra sześciennego jest niewykonalne, a minimalna ilość przy dostawie to zwykle kilka metrów.
Brak dojazdu. Wąska działka, ogród na tyłach, teren, na który nie wjedzie samochód o masie ponad dwudziestu ton. Gruszka potrzebuje twardego dojazdu i miejsca na manewr, a rynna sięga tylko kilka metrów — reszta wymaga pompy, co podnosi koszt.
Zaprawy i mieszanki inne niż beton konstrukcyjny. Zaprawa murarska, jastrych, mieszanka na podkład — tu betoniarka jest po prostu właściwym narzędziem.
Praca rozciągnięta na wiele dni. Budowa muru, układanie obrzeży, prace wykonywane po pracy zawodowej. Betoniarka stoi i czeka; gruszka nie.
Przy takich pracach sprzęt bierze się zwykle na czas robót zamiast kupować — betoniarka używana przy jednej inwestycji potem zajmuje miejsce i rdzewieje. Razem z nią przydaje się zwykle reszta osprzętu: taczki, wibratory, listwy, zacieraczki. Grupę tego rodzaju obejmuje zestawienie https://wynajmijsprzet.com/sprzet-do-betonu/, gdzie widać dobór sprzętu do skali pracy.
Gdzie przebiega próg
Praktyczne kryteria, które rozstrzygają większość przypadków:
Do 1 m³ — betoniarka, bez wahania. Zamówienie takiej ilości jest zwykle niemożliwe albo nieopłacalne.
1–3 m³ — obszar decyzji. Rozstrzyga charakter elementu: przy pracach niekonstrukcyjnych betoniarka, przy fundamencie czy płycie — beton towarowy, jeśli dojazd na to pozwala.
Powyżej 3 m³ — beton z węzła, chyba że dojazd jest niemożliwy. Powyżej tej ilości mieszanie na miejscu przestaje być oszczędnością, a zaczyna być dwoma dniami ciężkiej pracy o gorszym rezultacie.
Każdy element konstrukcyjny wylewany jednorazowo — ława fundamentowa, płyta, strop, schody — beton towarowy niezależnie od objętości, jeśli tylko da się go dowieźć. Ciągłość wylewania jest tu ważniejsza niż cena.
Czego nie ma w cenniku, a jest w rachunku
Porównując koszty, warto uwzględnić pozycje po obu stronach.
Przy betoniarce: koszt kruszywa i cementu (kupowanych w małych ilościach, więc drożej za jednostkę), transport materiałów, wynajem lub zakup samej betoniarki, koszt pracy własnej i pomocników, a często również poprawki wynikające z nierównej jakości.
Przy betonie towarowym: cena za metr sześcienny, koszt transportu (rosnący z odległością od węzła), ewentualna pompa albo pompogruszka przy utrudnionym dostępie, koszt za przestój samochodu, jeśli ekipa nie nadąża z rozprowadzaniem, oraz minimalna ilość zamówienia.
Ta ostatnia pozycja bywa zaskakująca: zamówienie 2 m³ przy minimum wynoszącym 4 m³ oznacza zapłatę za 4 m³.

Przygotowanie, które decyduje o tym, czy dzień się uda
Niezależnie od wybranego wariantu, kilka rzeczy musi być gotowe przed rozpoczęciem.
Deskowanie sprawdzone, podparte i zabezpieczone przed rozparciem — świeży beton wywiera znaczny nacisk boczny, a rozjeżdżający się szalunek w połowie wylewania jest problemem, którego nie da się już rozwiązać.
Zbrojenie ułożone na dystansach, powiązane, z zachowaną otuliną. Pręty leżące na dnie wykopu nie pełnią żadnej funkcji.
Wystarczająca liczba osób. Przy gruszce beton trzeba rozprowadzić i zawibrować w tempie dostawy, bo czas rozładunku jest ograniczony i płatny.

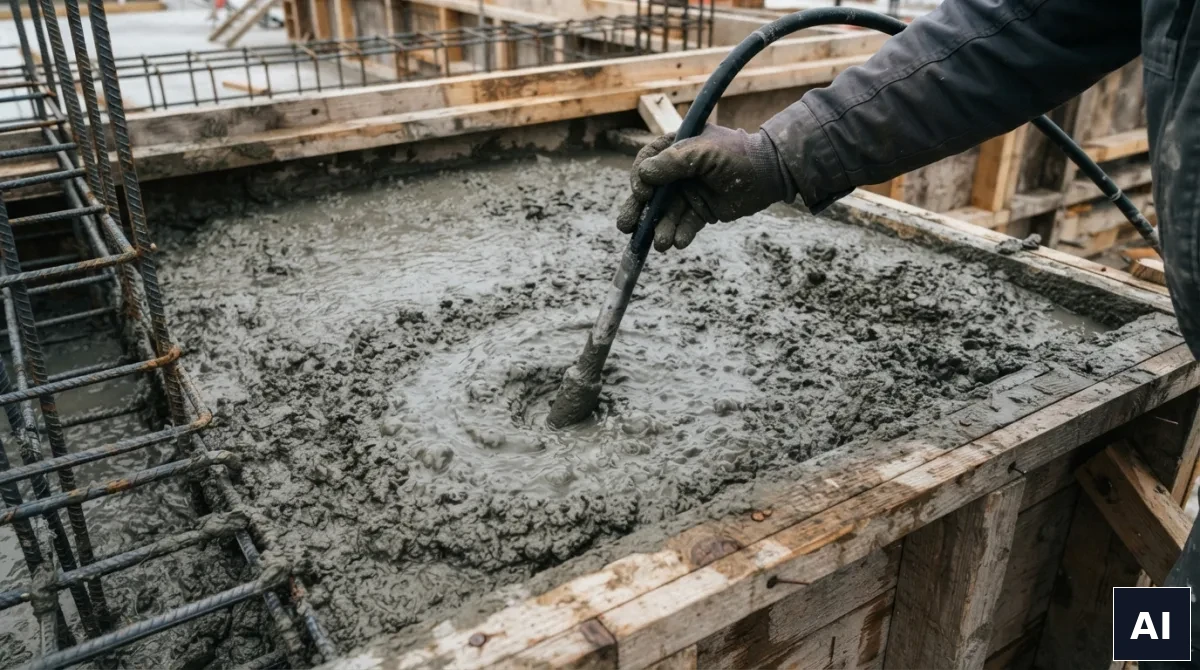

Sprzęt na miejscu: wibrator buławowy albo listwa wibracyjna, łaty, taczki, drogi przejazdu. Wibrowanie nie jest opcją — beton niezawibrowany ma pustki powietrzne i wytrzymałość znacznie niższą od deklarowanej.
I pogoda: temperatura powyżej kilku stopni przez najbliższe dni, bez zapowiadanych mrozów i bez upału powyżej trzydziestu stopni. Beton wylany w niewłaściwych warunkach nie osiąga zakładanych parametrów, a tego już nie da się naprawić inaczej niż skuciem.
